      开栏语:

      4月9日,公司1号机组A级检修正式拉开帷幕。本次检修计划工期67天,涵盖检修项目1305项,时间紧、任务重、标准高。为凝聚全员攻坚合力、鼓舞一线奋战干劲,即日起,公司推出“A修图鉴”专栏,聚焦检修现场精彩瞬间,跟踪关键节点工序进度,记录参修人员坚守岗位、精益求精的奋斗身影,展现全体员工团结协作、担当作为的优良作风,凝聚奋进力量,营造浓厚氛围,全力护航检修任务圆满完成。



4月21日,公司安全监督检查组对1号机组A修现场开展安全检查。公司党委委员、纪委书记刘江山,安全监督体系管理人员及参修单位安全负责人参加检查。(安健环部 桂端)



4月21日,热控专业完成1号机组锅炉六大风机油站压力开关校验及回装工作。(设备部 王昭星)



4月21日,电气二次专业开展1A段厂用快切装置校验及二次回路清扫检查。(设备部 贾亚蒙)



4月21日,热控专业完成1号机组DCS系统抗射频干扰能力测试试验,为机组安全稳定运行筑牢技术防线。(设备部 冀玉海)



4月21日,热控专业开展汽轮机TSI测点原理、安装规范及检修要点培训,切实提升新员工技术水平。(设备部 冀玉海)



4月22日,燃料部机务专业连续作业60余小时,圆满完成#7甲侧222米输煤皮带更换任务。(燃料部 王治平)



4月22日,汽机专业完成#1汽轮机揭缸前轴瓦相关数据收集。(设备部 房涛)



4月22日,锅炉专业完成1F磨煤机内部缺陷检查。(设备部 安富明)



4月23日,热控专业完成1号机组电除尘出口烟尘浓度监测仪清扫及校准作业。(设备部 王昭星)

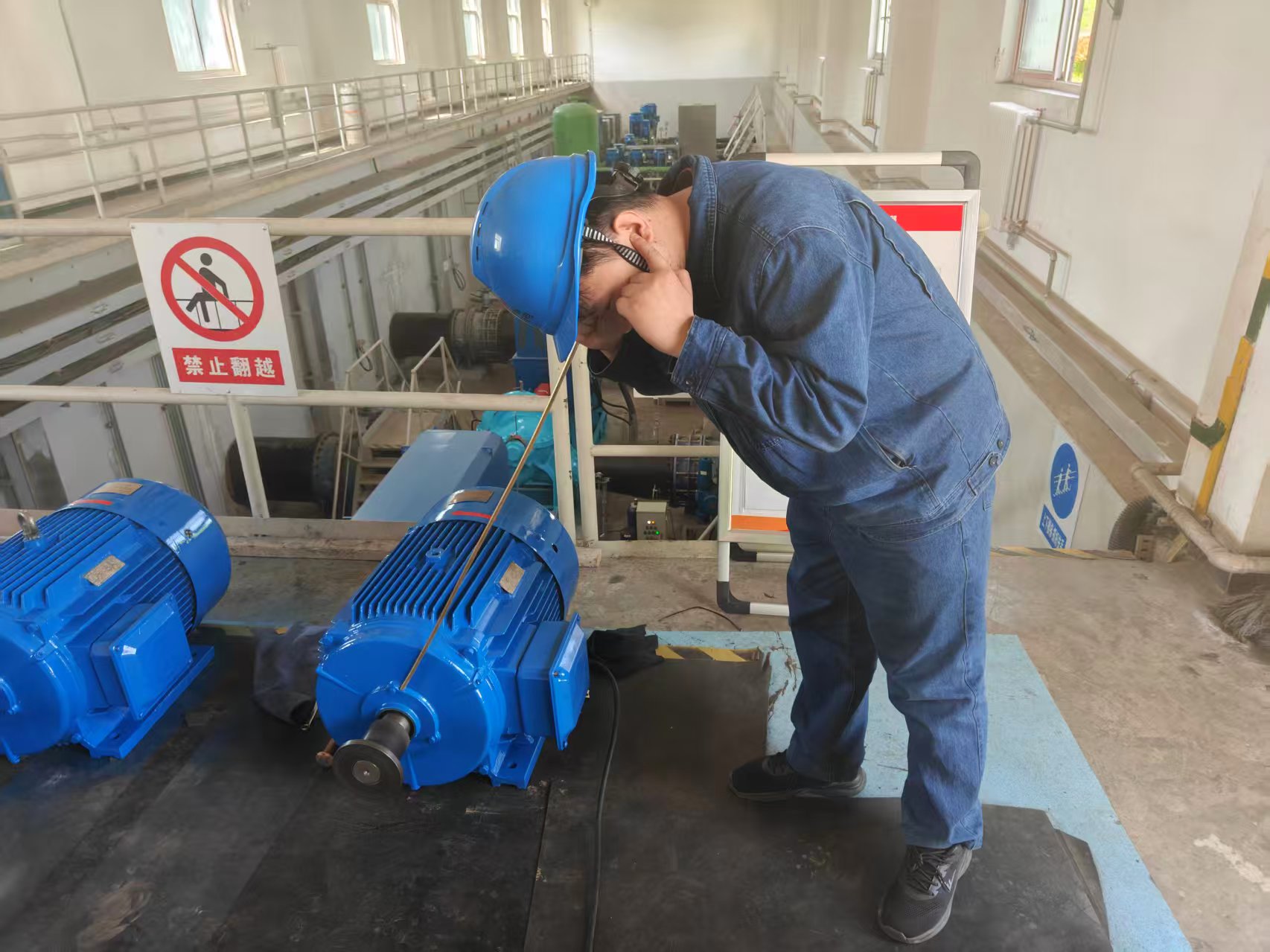

4月23日,电气一次专业完成1号机组A、B定子冷却水泵空载试验验收。(设备部 张驰)



4月23日,锅炉专业完成#1炉A密封风机轴承检查。(设备部 安富明)



4月23日,汽机专业开展高压进汽阀门内插管拔出作业。(设备部 宋宏耀)

上一篇没有了 上一篇A修图鉴|攻坚不停歇 严修筑根基
本日访问人数
0
0
0
0
0
0
0
0
总体访问人数
0
0
0
0
0
0
0
0
地址:陕西省商洛市商州区沙河子镇    电话:0914-6883018    传真:0914-6883019
陕ICP备19014696号-1  Copyright  2019陕西商洛发电有限公司,All  Rights  Reserved
