开栏语:
4月9日,公司1号机组A级检修正式拉开帷幕。本次检修计划工期67天,涵盖检修项目1305项,时间紧、任务重、标准高。为凝聚全员攻坚合力、鼓舞一线奋战干劲,即日起,公司推出“A修图鉴”专栏,聚焦检修现场精彩瞬间,跟踪关键节点工序进度,记录参修人员坚守岗位、精益求精的奋斗身影,展现全体员工团结协作、担当作为的优良作风,凝聚奋进力量,营造浓厚氛围,全力护航检修任务圆满完成。

近日,公司召开安全警示教育会,为1号机组A级检修顺利开展筑牢坚实安全根基。公司党委委员、副总经理王敬忠,生产部门及长协外委单位负责人、安全管理人员、班组长参加会议。(安健环部 张波)

4月11日,燃料部完成#4输煤皮带350米更换任务,成功打响1号机组A级检修“第一枪”。(燃料部 王治平)

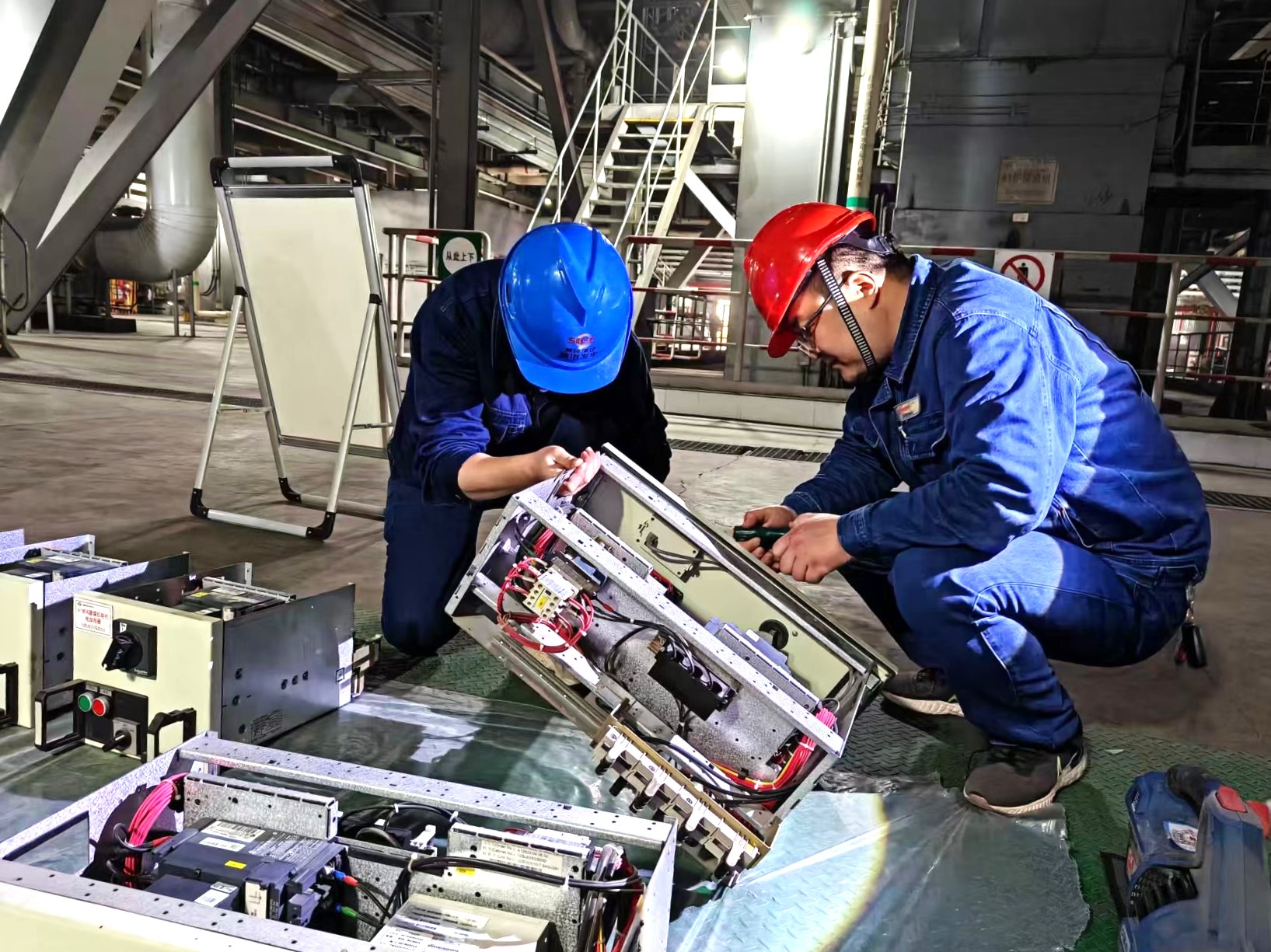

4月11日,电气一次专业完成1号机组锅炉MCC 1A、1D段抽屉开关清灰检修及修后验收。(设备部 张驰)

4月11日,热控专业完成主变、封闭母线温度仪表箱更换。(设备部 王耀平)

4月12日,#1炉10kV 1A段磨煤机开关保护校验工作开工。(设备部 董婷婷)

4月12日,1号机组A凝结水泵入口滤网检修完成并顺利回装。(设备部 房涛)

4月12日,热控专业完成1号机组DCS系统上位机主机清灰作业。(设备部 王昭星)

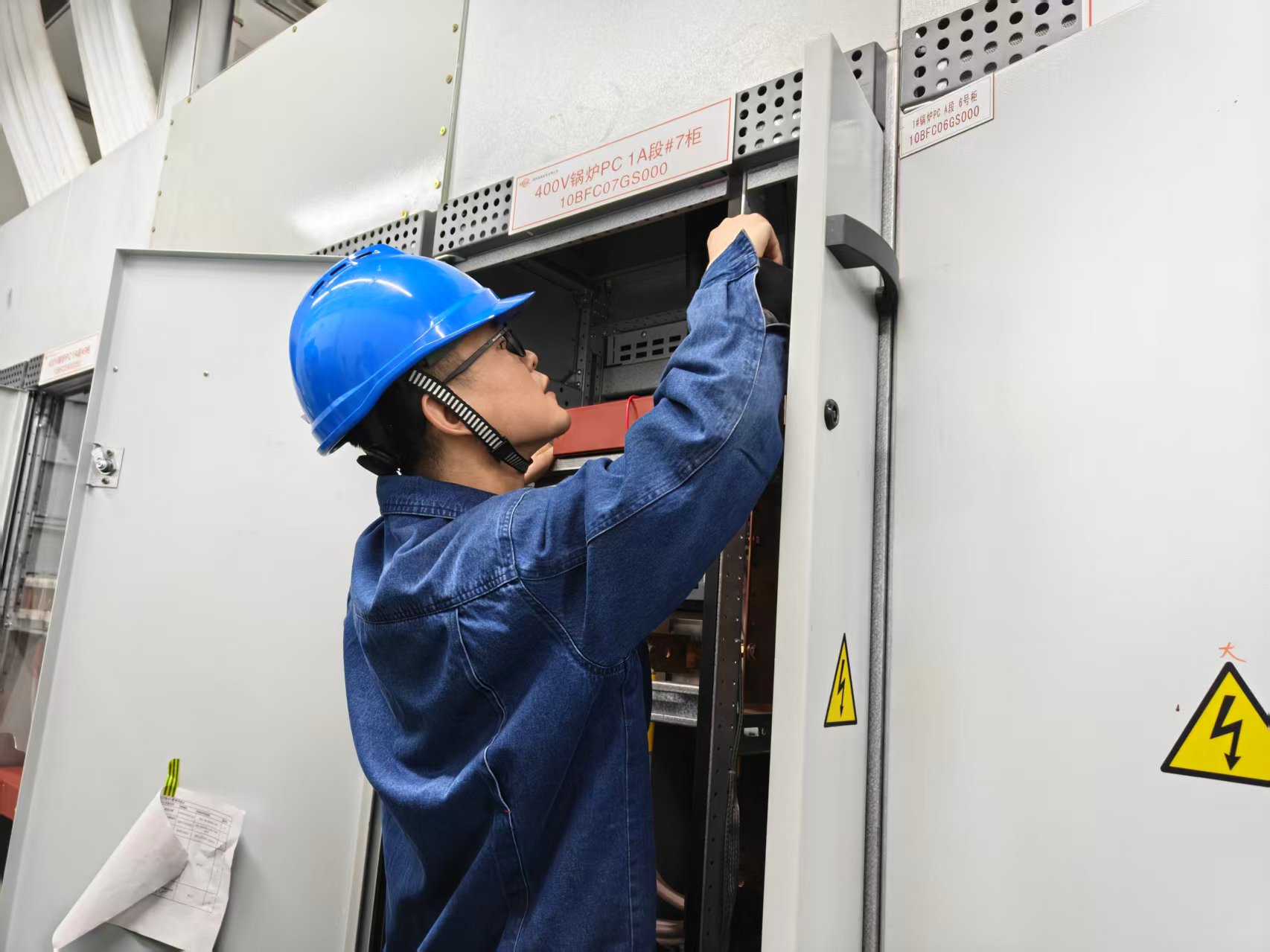

4月12日,电气一次专业完成1号机组锅炉PC 1A段开关柜清灰检修及柜内元器件检查验收。(设备部 张驰)

4月12日,电气一次专业完成1号机组锅炉PC 1A段开关柜清灰检修及柜内元器件检查验收。(设备部 张驰)

4月13日,电气二次专业开展#1炉B、C磨煤机10kV保护装置校验及二次回路检查。(设备部 贾亚蒙)

4月13日,热控专业完成#1炉二次风母管温度元件检查。(设备部 王昭星)
