开栏语:
4月9日,公司1号机组A级检修正式拉开帷幕。本次检修计划工期67天,涵盖检修项目1305项,时间紧、任务重、标准高。为凝聚全员攻坚合力、鼓舞一线奋战干劲,即日起,公司推出“A修图鉴”专栏,聚焦检修现场精彩瞬间,跟踪关键节点工序进度,记录参修人员坚守岗位、精益求精的奋斗身影,展现全体员工团结协作、担当作为的优良作风,凝聚奋进力量,营造浓厚氛围,全力护航检修任务圆满完成。

4月27日,运行部化学专业协同君创科技、西安热工院技术人员,开展低压缸静叶片化学监督检查及取样工作。(运行部 张旭)

4月28日,燃料部机务专业拆解煤水处理间#1、#2电子絮凝器并返厂检修。(燃料部 王治平)

4月30日,热控专业完成1号机组制粉系统风粉在线探头专项检查。(设备部 冀玉海)

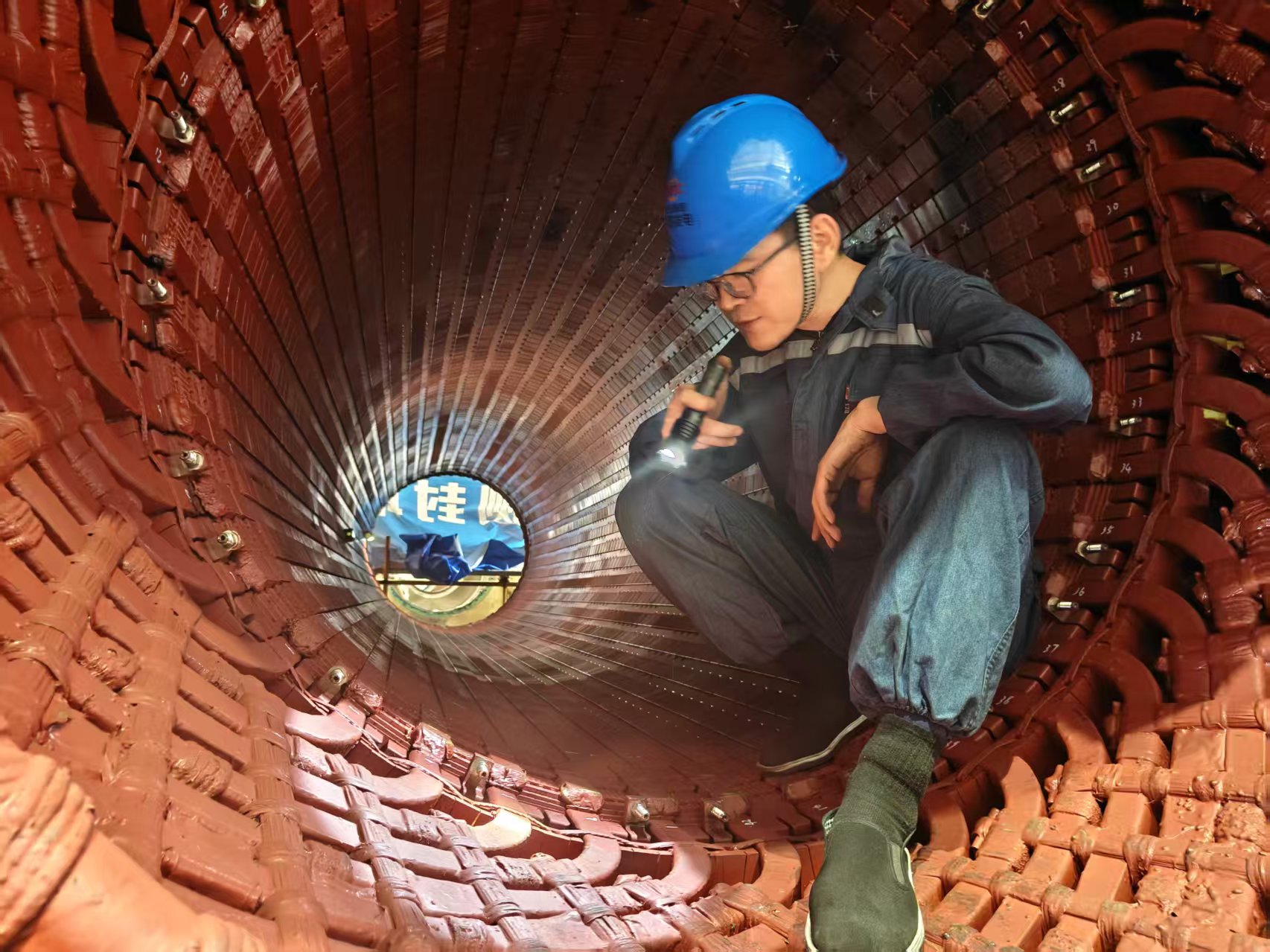

4月30日,电气一次专业开展发电机膛内引线检查。(设备部 张驰)

4月30日,电气一次专业进行#1厂高变共箱母线检查。(设备部 张驰)

4月30日,电气一次专业开展#1离相封母支撑绝缘子检查。(设备部 杨帅)

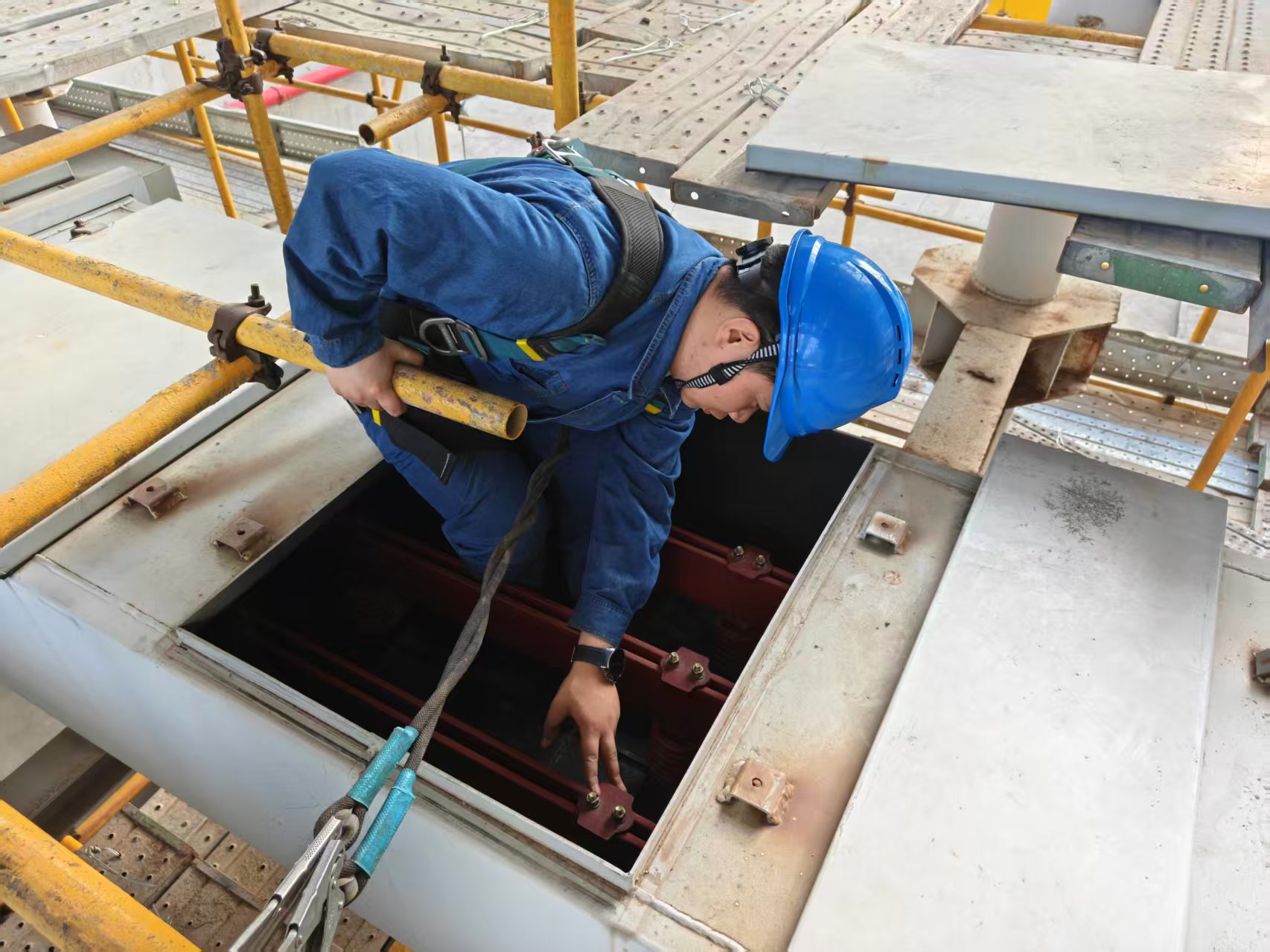

5月1日,锅炉专业对引风机轴径开展探伤检测。(设备部 孙巍)

5月2日,电气一次专业完成#1发电机定冷水压试验。(设备部 张旗)

5月3日,电气二次专业进行1号机组励磁系统定期检验安全交底。(设备部 董婷婷)

5月3日,热控专业完成1号机组6台省煤器氧化锆分析仪校准作业。(设备部 王昭星)

5月3日,#2斗轮机全功能尾车改造工程进入设备安装阶段。(燃料部 王治平)

5月4日,燃料部机务专业圆满完成#5乙带202米皮带更换作业。(燃料部 王治平)

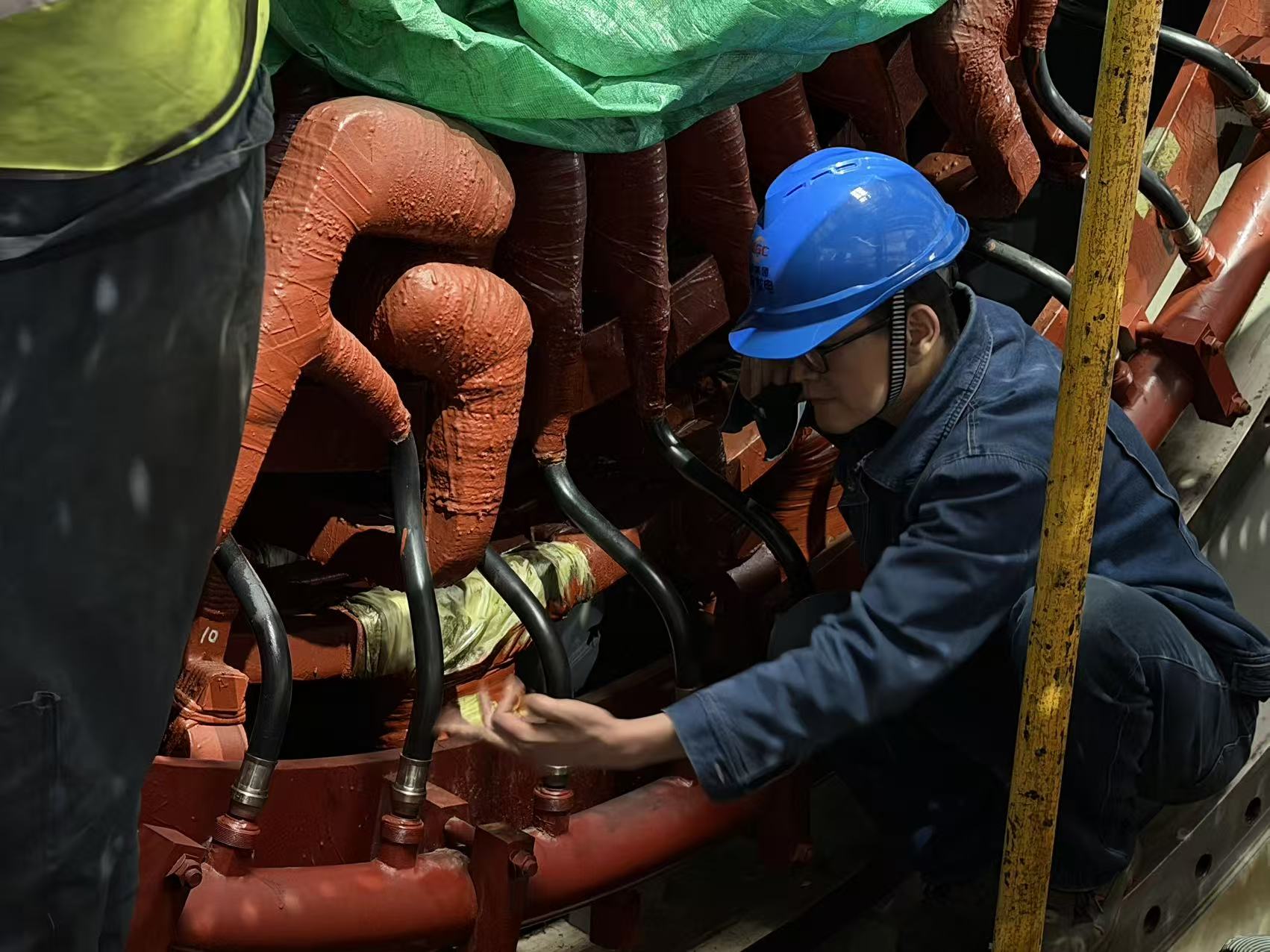

5月7日,锅炉专业检查1B引风机轴瓦。(设备部 安富明)

5月7日,热控专业完成大机润滑油压力开关校验并顺利回装。(设备部 齐洋阳)
